Durchflussmessung Pumpenschacht
Kanalnetze - Pumpstationen & Hebewerke
Applikation
- Rohr DN 150 aus Stahl
- Vollfüllung
- Nass aufgestellte Pumpen
Aufgabenstellung
- Schnelle und kostengünstige Nachrüstung eines Abwasserpumpwerkes mit einer Durchflussmessung
- Unempfindlichkeit der Messung gegen Fett und Beläge
- Bestehende Pumpenleitung sollte möglichst nicht demontiert werden müssen
Lösung
- Es kam das Durchflussmesssystem Typ NFP zum Einsatz.

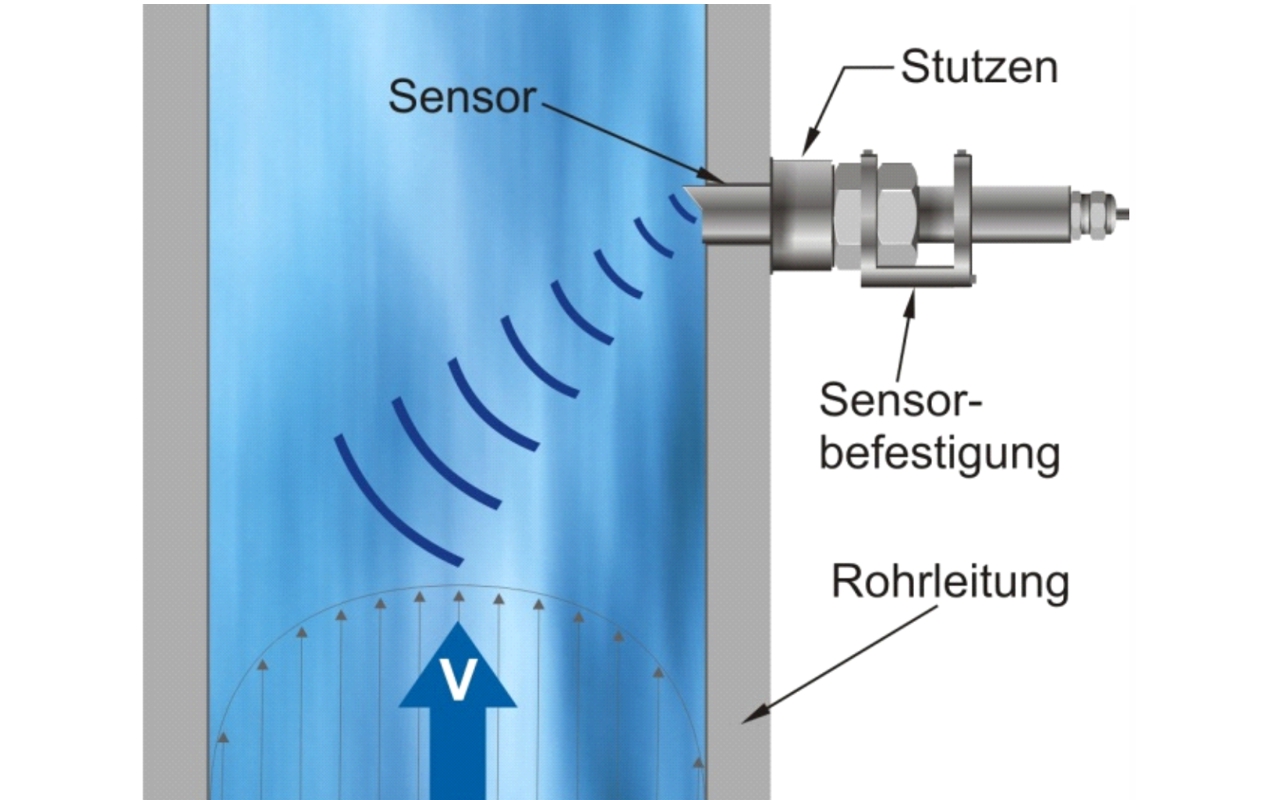

- An die vorhandene Steigleitung wurde lediglich ein Stutzen angeschweißt und ein Loch gebohrt.
Vorteile
- Einfache, unkomplizierte und schnelle Nachrüstung innerhalb von 2 Stunden
- Hohe Genauigkeit und Zuverlässigkeit
- Elektrodenlose Messung, unabhängig von der Leitfähigkeit des Mediums
